-
국내 AI DC 분석 - 2부 미국과 비교, 에너지 수급, 그리고 전망투자 및 기업분석 2026. 9. 20. 06:00
1부에서는 국내 데이터센터 및 네오클라우드 업체의 전반적인 현황에 대해서 정리했다. 이번 글에서는 AI DC 및 네오클라우드 사업이 흥행하고 있는 미국과 국내 사업을 비교한다. 미국의 네오클라우드는 GPU 회사가 아니라 금융 장치다. 빅테크가 직접 지으면 대차대조표에 CAPEX로 잡힐 인프라를, 네오클라우드와 장기 계약을 맺으면 계약 기간에 걸친 영업비용으로 바꿀 수 있다. 메타가 최대 622억 달러의 네오클라우드 계약을 맺은 이유가 그것이다. 이 모델이 성립하려면 세 가지가 필요하다. 수백억 달러짜리 오프테이크를 써주는 앵커, GW 단위로 계약된 전력, 그리고 GPU를 담보로 돈을 빌려주거나 선급금을 내주는 누군가. 한국은 이 셋을 각각 정부 물량, 미확인, 정책금융으로 대체하고 있다. 그래서 1부에서 본 국내 네오클라우드의 숫자들을 미국과 직접 비교는 다소 어렵지만, 사업의 성공 요소를 보기 위해서는 미국 시장도 함께 정리할 필요가 있다고 생각했다.
<미국 네오클라우드 분석: 백로그와 이자>

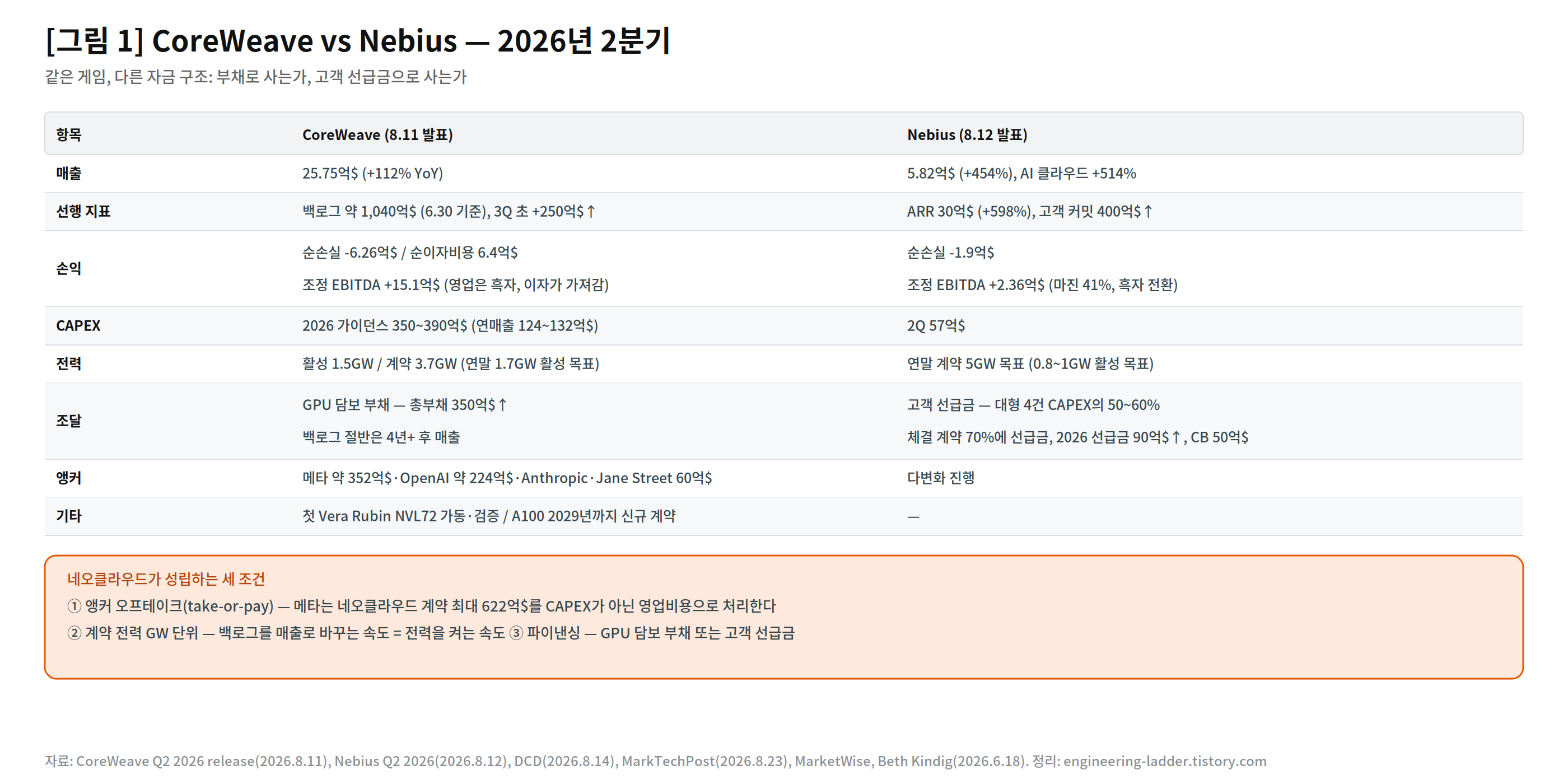

CoreWeave의 2026년 2분기(8월 11일 발표)를 보자. 매출 25.75억 달러로 전년 대비 112% 늘었다. 계약된 미래 매출(백로그)은 6월 30일 기준 약 1,040억 달러이고, 3분기 초에 250억 달러 이상이 추가됐다. 활성 전력 1.5GW, 계약 전력 3.7GW. 업계 최초로 Vera Rubin NVL72를 가동·검증했다. 2020년에 나온 A100으로 2029년까지 가는 계약을 "매력적인 가격"에 새로 체결했다는 얘기도 실적 발표에서 나왔다.
같은 분기의 다른 면이다. 순손실 6.26억 달러인데 순이자비용이 6.4억 달러다. 조정 EBITDA는 15.1억 달러로 영업은 돈을 벌고 이자가 현금을 가져간다. 2026년 CAPEX 가이던스 350~390억 달러에 연매출 가이던스는 124~132억 달러다. 총부채는 350억 달러를 넘고, 백로그의 절반가량은 4년 이상 지나야 매출이 된다. 즉 이 회사는 매출의 3배를 매년 투자하고, 그 돈을 GPU 담보 부채로 조달하며, 손익은 이자율에 달려 있다.

Nebius(8월 12일)는 같은 게임을 다른 자금 구조로 한다. 매출 5.82억 달러(+454%), AI 클라우드 매출 +514%, 연환산 매출(ARR) 30억 달러(+598%), 조정 EBITDA 2.36억 달러로 흑자 전환. 순손실은 1.9억 달러다. 차이는 여기다. 평균 10억 달러짜리 대형 계약 4건에서 CAPEX의 50~60%를 고객 선급금으로 받았고, 체결 계약의 70%에 선급금이 들어 있으며, 2026년 선급금만 90억 달러 이상이다. CoreWeave가 부채로, Nebius가 선급금으로 같은 GPU를 산다.
두 회사가 공유하는 조건이 셋이다.

첫째, 앵커 오프테이크. CoreWeave 백로그의 큰 부분이 메타(약 352억 달러)와 OpenAI(약 224억 달러)이고, Anthropic·Jane Street(60억 달러)가 뒤를 잇는다. Nebius의 백로그는 MS와 메타가 큰 부분을 차지한다. 2025년 9월 마이크로소프트와 뉴저지 바인랜드 데이터센터 용량을 5년간 공급하는 약 174억~194억 달러 계약, 같은 해 11월 메타와 30억 달러 계약을 맺었고, 회사는 2026년 2분기 기준 "마이크로소프트·메타 같은 투자등급 고객으로부터 400억 달러 이상의 계약 잔고"가 있다고 밝혔다. 메타 계약이 이후 5년 270억 달러 규모로 확대됐다는 2차 자료도 있으나 공식 공시로는 확인하지 못했다.
메타는 2026년 CAPEX 가이던스가 1,250~1,450억 달러인데, 여기에 네오클라우드 계약 622억 달러를 얹으면 직접 짓는 것과 같은 용량을 CAPEX 없이 확보한다. 네오클라우드 계약은 영업비용으로 잡히기 때문이다. 네오클라우드의 존재 이유가 빅테크의 회계에 있다는 걸 이 숫자가 보여준다.
둘째, 전력. CoreWeave의 계약 전력은 3.7GW인데 활성화된 것은 1.5GW이고, Nebius는 연말까지 계약 5GW를 목표로 한다. CoreWeave는 2026년 말 1.7GW, Nebius는 0.8~1GW 활성화 목표다. 백로그를 매출로 바꾸는 속도가 곧 전력을 켜는 속도다. 미국에서 데이터센터 모라토리엄이 늘고 있지만 CoreWeave CEO의 답은 "수요에는 영향이 없고, 어디에 짓느냐에 영향을 준다"였다. 즉, 미국 데이터센터의 위치도 전력의 영향을 받는다.
셋째, 파이낸싱. GPU 담보 대출, 고객 선급금, 전환사채(Nebius 50억 달러, 8월 19일 가격 결정), 그리고 엔비디아의 순환 투자. 이 셋 중 하나라도 막히면 수요와 공급, 현금 흐름의 균형이 깨지면서, 백로그는 매출로 전환되기 어려워진다. 현재까지의 미국 네오클라우드 사업이 각광을 받은 점은 이 균형점이 교묘하게 맞아들어가고 있었기 때문이다.
미국 네오클라우드의 투자 논지는 그래서 "GPU 수요가 있느냐"가 아니라 "앵커가 계약을 지키고, 전력이 제때 켜지고, 이자율이 버티느냐" 세 개의 신뢰 문제다. Nebius의 조정 EBITDA 흑자가 이번 분기 가장 중요한 숫자였던 이유는, 순수 네오클라우드가 빚만 늘리지 않고 수익성으로 갈 수 있다는 첫 증거였기 때문이다.
<한국은 무엇이 다른가 ① 수요: 앵커가 없다>
세 조건을 한국에 대입하면 첫째부터 막힌다.
오프테이크를 써줄 프론티어 랩이 없다. OpenAI·Anthropic·메타는 한국 네오클라우드와 수백억 달러 계약을 맺을 이유가 없다. 1부에서 봤듯 이들의 한국 사용자 트래픽은 대부분 역외 또는 APAC 데이터존에서 처리된다. 국내 모델 개발사(LG·SKT)는 자체 데이터센터가 있거나 정부 GPU를 받는다. (업스테이지는 비상장이기 때문에 정보가 제한적이고, GPU 공급처를 알기 어렵다.) 삼성·현대차·네이버가 도입한다는 GPU 5~6만 장은 자체 팩토리와 자율주행·플랫폼용이지 남의 클라우드를 빌리는 수요가 아니다.

유일한 대형 지불자는 정부이고, 정부는 가격을 정한다. NIPA 사업은 GPU 값을 대주는 대신 산업계 요금을 시장가의 5~10%로 못 박는다. 미국의 앵커가 "높은 가격에 오래 사겠다"는 약속(take-or-pay)이라면 한국의 앵커는 "GPU를 사줄 테니 싸게 팔라"는 조건이다. 전자는 사업자의 현금흐름을 만들고 후자는 사업자의 가동률만 만든다.
대기업은 내재화한다. SKT는 가산에 B200 1,000장을 두고 15GW 계획을 세웠고, 삼성SDS는 800MW, 네이버는 각 세종 270MW에 수도권 상면 1.19조 원을 더했다. 이들은 네오클라우드의 고객이 아니라 자기 워크로드로 하방을 막은 겸업 사업자다. 남는 시장은 자체 DC를 못 가진 중소·스타트업과 공공인데, 그 시장의 가격은 정부 물량이 정한다.
한국에서 네오클라우드가 시장가로 팔 수 있는 잔여 수요는 결국 세 덩어리다. 금융 망분리·공공 CSAP처럼 국내 서빙이 강제되는 영역, 지연에 민감해 수도권에 있어야 하는 추론, 그리고 해외 CSP가 국내 리전 GPU를 늘릴 때의 코로케이션 수요. 첫째와 둘째는 규제와 물리가 지켜주는 시장이라 없어지지 않지만 크지도 않고, 셋째는 AWS 울산처럼 CSP가 앵커로 들어올 때만 열린다.
해외로 나가는 트래픽을 줄이기 위해 국내 네오클라우드를 사용할수도 있지 않냐고 생각할 수도 있지만, 생각보다 LLM은 네트워크 트래픽을 잡아먹는 비용이 적고, 오히려 대규모 클러스터에서 처리하는 것이 더 비용 절감에 도움이 될 수 있다. 물론, 금융을 비롯해 일부 Application의 경우 초저지연을 요구하기 때문에, 한국에 서버를 둬야하는 경우도 있다. 하지만, 이 경우에는 철저하게 믿을 수 있는 업체들 (e.g., SKT, 삼성SDS)과의 협업을 통한 데이터센터 구축을 할 것이라 생각된다. 무엇보다 신뢰와 통제가 중요한 영역이기 때문에 남의 손에 자신들의 모델을 맡기지 않으려는 기업들도 있다. OpenAI·Anthropic은 가중치를 남의 데이터센터에 두지 않는다. 모델 가중치는 그 회사의 자산 전부이고, 보안 등급과 물리적 접근 통제를 직접 관리해야 한다. 그래서 하이퍼스케일러(AWS·Azure·GCP)나 CoreWeave처럼 수년치 계약과 보안 감사를 통과한 소수 사업자하고만 일한다. 따라서, 국내의 서비스를 하기 위해서도 네오클라우드가 아닌 믿을만한 일부 사업자 (주로 대기업) 또는 자체 데이터센터를 아시아권에 구축할 가능성이 높다. 단순히, 일부 케이스에서 '서빙 능력이 좋아요'로 들어가기에는 너무 많은 Capex가 들어가고 사고가 났을 때 이를 감당할 여력이 되는지도 봐야하기 때문이다.
<한국은 무엇이 다른가 ② 전력: "어디에"가 아니라 "되느냐">
둘째 조건에서 차이가 가장 크다. 에너지 수급을 총량·송전·시간 세 축으로 본다.
총량. 12차 전기본 재전망에서 2040년 목표 최대전력은 상향안 기준 165.0GW로 재설정됐고, 첨단산업과 데이터센터가 요구하는 순증분만 36.2GW다. 대형원전(1.4GW급) 약 26기를 새로 지어야 충당 가능한 규모다. 김성환 기후부 장관은 7월 국가재정전략회의에서 용인·호남 반도체와 AI 데이터센터에서 확정적으로 늘어날 수요만 약 30GW, 잠재 수요까지 40GW 이상이라고 했다. 3대 메가프로젝트 기준으로는 호남 팹 4기 6.3GW, AI 데이터센터 18.4GW다.
공급 쪽은 11차 전기본에 대형원전 2기(영덕)와 SMR 1기(기장)가 있고, 정부는 신규 원전·SMR을 공론화 거쳐 12차에 반영하겠다는 입장이다. 그러나 SMR은 2032년 이후에야 핵심 전원으로 합류하고, 2026~2030년 공백기는 LNG와 수요관리로 메워야 한다. 지금 논의되는 AIDC들이 켜지는 2027~2029년에 새 기저전원은 없다.

송전. 발전량보다 이쪽이 진짜 병목이다. 데이터센터 입지의 60%, 전력 수요의 70%, 코로케이션의 79%가 수도권에 있는데, 2030년까지 전력 공급을 희망하는 수도권 신규 데이터센터 150건의 필요 전력 9.36GW는 현재 운영 중인 전체 데이터센터 수전용량 1,986MW의 4.7배다. AI DC의 가장 매력적인 위치인 수도권은 반도체 공장 등 국가 주요 산업과도 경쟁을 해야 한다. 승인률 1.9%는 이 산수의 결과다. 그런데 이 심사 제도 자체가 법정 고시 없이 2년째 시범 운영 중이고, 운영기준은 7월 행정예고됐으나 9월 15일 기준 최종 고시 여부가 확인되지 않았다. 반면 비수도권은 1차 기술검토 214건 중 187건이 공급 가능 통보를 받았다.
전기가 남는 곳도 있다. 전남·광주의 재생에너지는 8GW로 전국 최다, 총 생산 23.3GW인데 지역 소비가 적어 송전망 부족으로 계통 포화와 출력제어가 반복됐다. 계통 포화 배전선로 136개 중 111개가 호남이다. 정부는 2030년까지 배전선로 136곳에 약 700MW ESS를 달아 재생 1GW를 추가 접속시킨다. 동해안은 동해변전소(345kV)에 2.3GW 이상, 북평변전소(154kV)에 400MW 여유가 있어 변전소 신설 없이 즉시 공급이 가능하다. 발전소는 있는데 수도권으로 못 보내서 노는 용량이다. 전력거래소가 "반도체 공장처럼 큰 수요가 생기면 출력제어 완화에 도움이 된다"고 말하는 지역에서 데이터센터는 부담이 아니라 해법이다.
이걸 잇겠다는 것이 서해안 HVDC 에너지고속도로인데, 새만금~서화성 1단계는 예정대로 가되 신해남~당진·당진~서인천 후속 구간은 12차 전기본을 토대로 노선·용량을 조정할 수 있다고 정부가 열어뒀다. 호남 수요가 예상보다 크게 늘어 남는 전력을 수도권에 보내는 구조만으로 설계하기 어려워졌기 때문이다. 이런 사업은 수조 원 단위에 준공까지 6~8년 이상이고, 삼일PwC는 진짜 병목이 종점 이후 인천으로 들어온 전기를 수도권 부하 중심으로 보내는 재송전망이라고 지적한다. 345kV 변전소는 한전 표준 공정으로 9년이 걸린다.
시간. 그래서 결론은 단순하다. 지금 승인 안 난 곳은 2030년 전에 계통 전력을 못 받는다. 시간 안에 되는 건 이미 여유가 있는 변전소(동해)나 자가 발전(울산)뿐이다. 따라서, 최근에 대규모 국가데이터센터 사업의 위치가 해당 지역들인 것도 우연은 아니다.
한 가지 더. AIDC 특별법(5월 7일 통과, 2027년 3월 10일 시행)은 비수도권 전력계통영향평가 면제와 150일 타임아웃제를 담았지만, 과방위 안에 있던 LNG 발전 PPA 특례는 법사위에서 빠지고 재생에너지만 남았다. 재생에너지만으로는 AI 연산이 요구하는 99.999% 무중단 전력을 충족하기 어렵다는 산업계 우려가 해소되지 않았고, 이 공백이 역설적으로 LNG·가스 발전 자산을 가진 민간 발전사(SK·GS·한화)에게 데이터센터 전력 공급의 사업 기회를 열어주고 있다. 네이버의 진도 216MW 태양광도 밤이나 흐린 날에는 발전량이 줄어 계통·ESS·다른 발전원과 함께 써야 한다. 살짝은 다른 얘기지만, 국내 수요만 보더라도 재생에너지 + ESS 관련 수요는 증가할 것으로 예상해볼 수 있다. 재생 PPA는 RE100 실적이지 상시 전력의 해법이 아니다.
<부지별 판정: 확정 전력은 약 400MW>

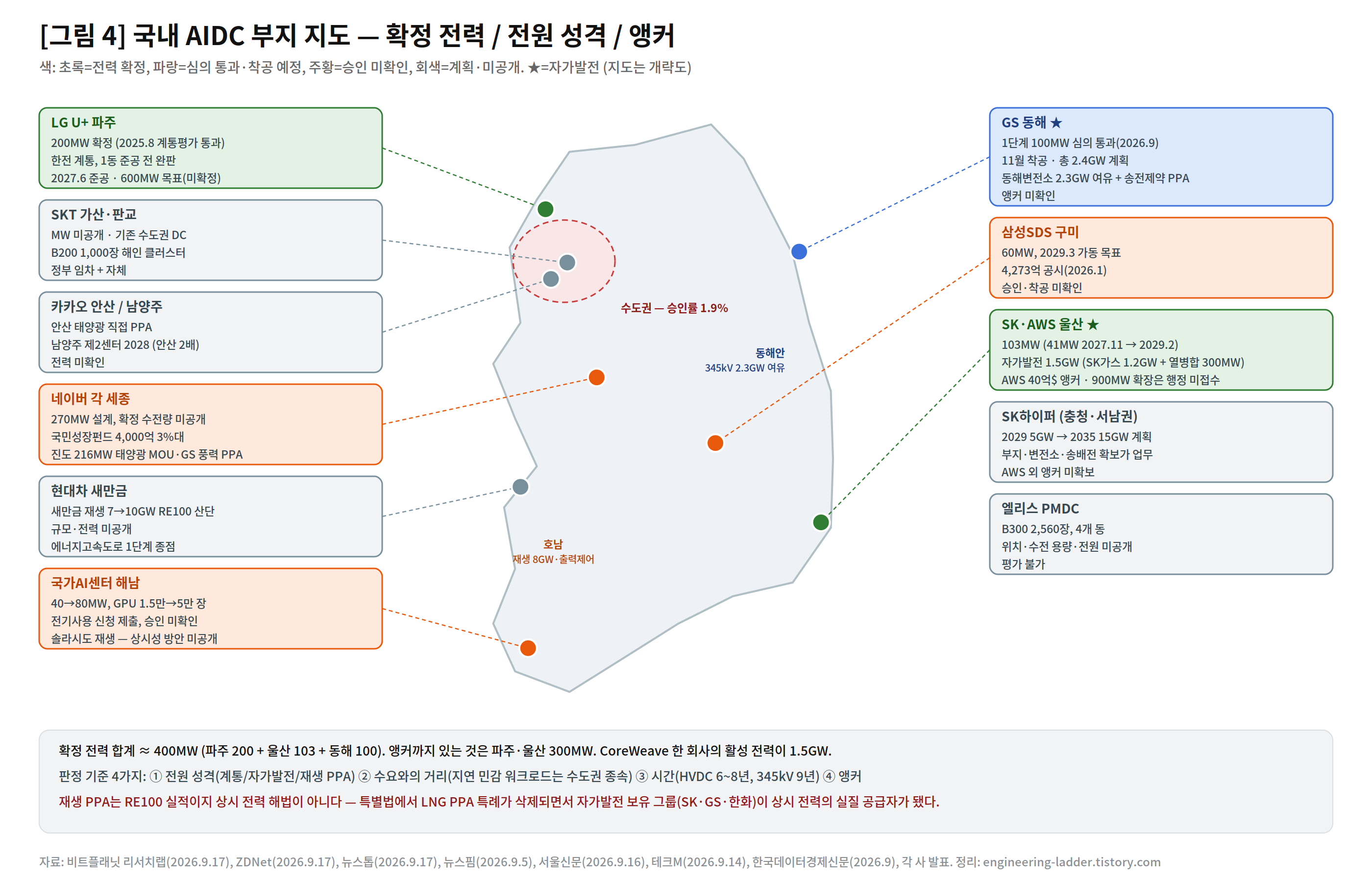

"네오클라우드 부지가 충분한가"는 부지 목록이 아니라 확정 전력 목록으로 봐야 한다.

부지 계획 규모 전력 확보 상태 전원 LG U+ 파주 200MW → 600MW 목표 확정 (2025.8 계통평가 통과) 한전 계통 + 태양광 구상 SK·AWS 울산 103MW → 1GW 1단계 41MW 2027.11
/ 900MW 확장은 행정 절차 미접수자가 발전 SK가스 1.2GW
+ 열병합 300MW = 1.5GWGS 동해 1.2 + 1.2 = 2.4GW 1단계 100MW 심의 통과(2026.9), 11월 착공 동해변전소 여유
+ 송전제약 PPA국가AI센터 해남 40MW → 80MW 전기사용 신청 제출, 승인 미확인 솔라시도 재생 삼성SDS 구미 60MW 승인·착공 모두 미확인 미공개 네이버 각 세종 270MW 최종 확정 수전량 미공개, 국민성장펀드
4,000억 3%대 대출계통 + 진도 216MW 태양광 MOU + GS 풍력 PPA 네이버 수도권 임차 죽전 40MW 등 기존 확보 상면 계통 카카오 안산 / 남양주 남양주는 안산의 2배 안산 태양광 직접 PPA
/ 남양주 전력 미확인계통 + PPA SKT 가산·판교 미공개 기존 수도권 계통 SK하이퍼 2029 5GW → 2035 15GW 부지·변전소·송배전 확보가 이 법인의 업무 미정 엘리스 PMDC B300 2,560장, 4개 동 위치·수전 용량 미공개 미공개 비트플래닛 리서치랩 9월 보고서 기준으로 파주·울산·해남·구미 중 전력이 공식 확정된 곳은 파주뿐이었는데, 이달 동해 1단계가 심의를 통과해 둘이 됐다. 파주 200 + 울산 103 + 동해 100 = 약 400MW가 2027~2029년에 실제로 켜지는 신규 AIDC 용량이고(동해는 착공 전 목표 일정 기준), 그중 앵커까지 있는 것은 파주·울산 300MW다. (CoreWeave 한 회사의 활성 전력이 1.5GW다.) 나머지 GW 단위 숫자는 전부 계획이다.
부지별로 판정하면 이렇다. 파주는 충분하고 희소하다. 수도권 유일 확정 200MW라 렌트 자산이고, 다만 600MW는 추가 승인이 필요해 지금은 200MW 사업이다. 울산은 충분하다. 자가 발전 1.5GW 위에 AWS 앵커가 있고, 900MW 확장은 발전 용량 안에서 물리적으로 가능하나 행정이 미접수다. 동해는 전력은 충분한데 수요가 공백이다. GS 입장에선 못 보내던 동해안 전기를 팔 출구이지 네오클라우드 수요가 만든 프로젝트가 아니고, 2.4GW 전체는 송전제약 PPA 제도화가 먼저다. 각 세종은 조건부다. 정책자금이 붙었지만 확정 수전량이 공개되지 않았고, 네이버 스스로 수도권 상면을 사는 걸 보면 세종만으로 부족하다고 판단한 것이다. 해남은 재생 only 구조에서 상시성 담보 방안이 미공개라 국가 GPU 1.5만 장이 출력제어 지역에 놓인다.
<한국은 무엇이 다른가 ③ 파이낸싱: 선급금의 자리에 정부가 있다>

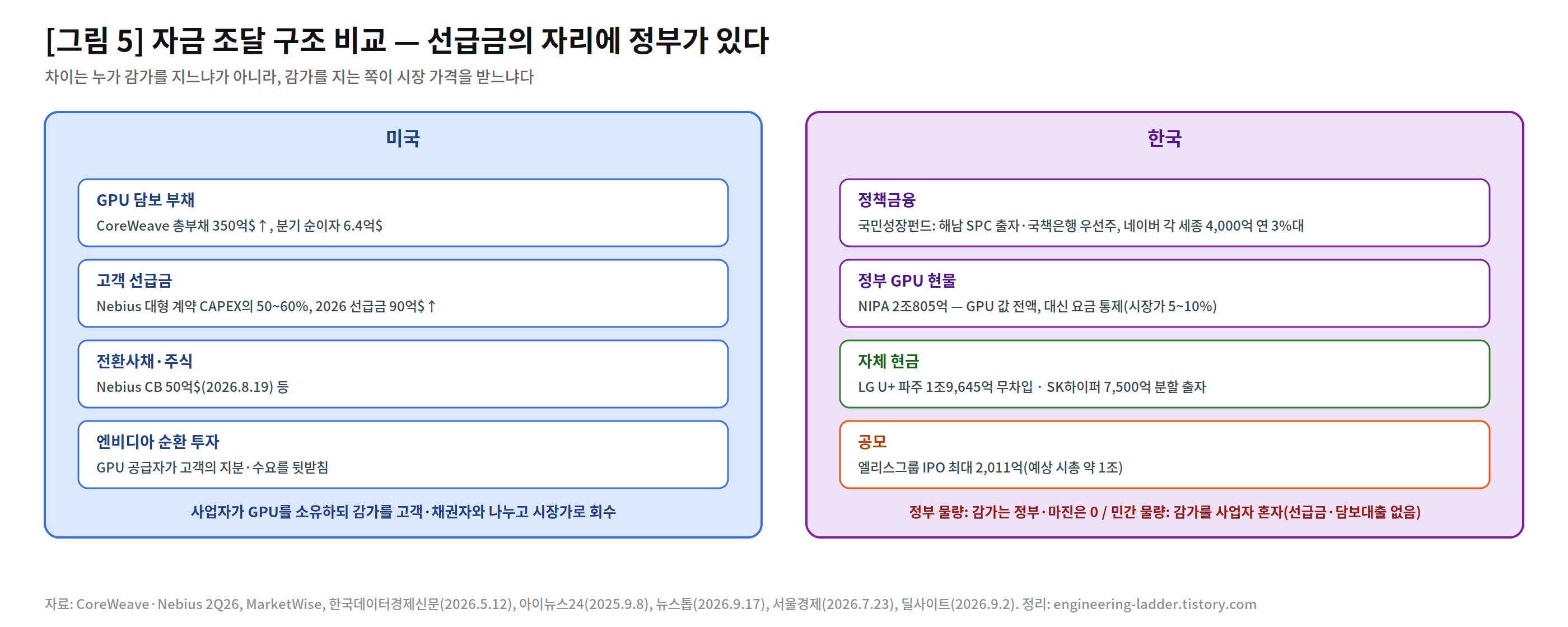

셋째 조건은 형태가 바뀌어 있다. 미국에서 고객 선급금과 GPU 담보 부채가 하는 일을 한국에서는 정책금융이 한다.
국민성장펀드는 해남 SPC에 정부 지분으로 들어가고 국책은행은 우선주로 참여하며, 네이버 각 세종 2~3차에는 4,000억 원을 연 3%대로 대출한다. 정부 자금이 민간 데이터센터의 에너지 전환 투자에 직접 투입된 첫 사례다. NIPA는 GPU 값을 통째로 낸다. 그 대신 요금이 통제된다.
민간 조달은 셋으로 갈린다. LG U+ 파주는 1조 9,645억 원을 외부 차입 없이 자체 현금으로 낸다. SK하이퍼는 7,500억 원을 2030년까지 분할 출자하되 "부지와 전력을 확보해도 장기간 용량을 구매할 고객이 없으면 PF를 일으키기 어렵다"는 업계 지적을 받고 있다. 엘리스는 공모로 2,011억 원을 모은다. 즉 한국에는 GPU 담보 대출 시장도, 고객 선급금 관행도 없고, 자체 현금이 있는 대기업과 정부 돈을 받는 사업자만 있다.

이 차이가 뜻하는 것은 "누가 감가를 지느냐"가 아니라 "감가를 지는 쪽이 시장 가격을 받느냐"다. 미국은 사업자가 GPU를 소유하되 리스크를 나눈다. Nebius는 CAPEX의 50~60%를 고객이 선급금으로 내고, CoreWeave는 계약 현금흐름을 담보로 채권자가 들어온다. 그리고 그 GPU는 시장가로 회수된다.
한국은 물량에 따라 갈린다. 정부 보유 GPU 배분 사업(2025 추경 1.3만 장)은 NIPA가 소유하니 감가가 전부 정부 몫이고, 2026 확보·구축 사업(엘리스 3,408억)은 구매비를 정부가 대니 감가는 경제적으로 정부가 지되 사업자는 5년간 운영비와 시장가 5~10%라는 요금 통제를 진다. 정부가 감가를 떠안는 대신 가격을 눌러 사업자 마진을 없앤 것이다. 반면 사업자가 자기 돈으로 산 GPU (엘리스 호남 PMDC, 삼성SDS B300, SKT 해인) 는 선급금도 담보대출 시장도 없어 감가를 혼자 진다. 결국 한국 네오클라우드는 정부 물량에서는 감가 없이 마진도 없고, 민간 물량에서는 마진을 얻는 대신 감가를 혼자 지는 이중 구조다. 세대교체 속도는 미국과 같다. 정부 GPU 사업조차 2027년 상반기 베라루빈 도입을 잡아놨다.

<요금과 제도: 미국은 수혜자 부담, 일본은 보조, 한국은 미정>

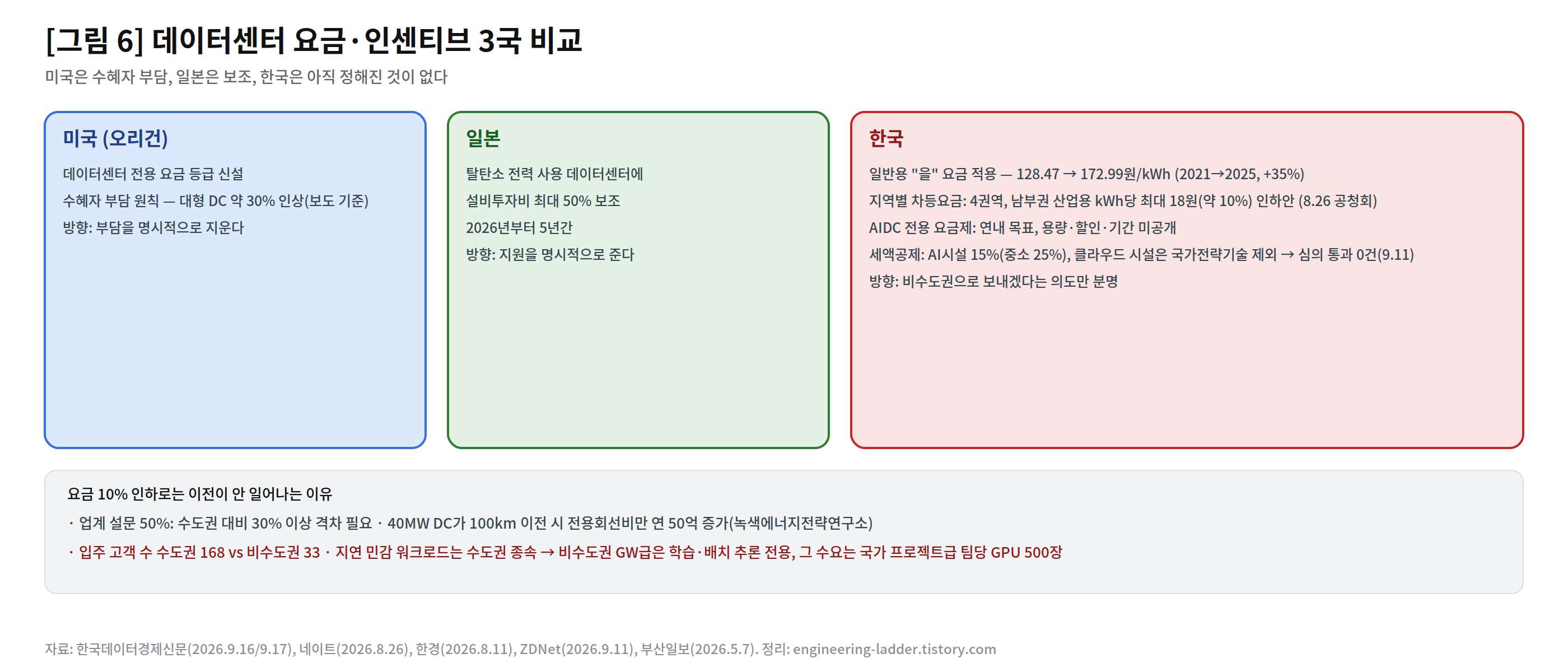

미국 오리건은 데이터센터 전용 요금 등급을 신설해 수혜자 부담 원칙으로 대형 데이터센터 요금을 약 30% 올리는 방향으로 갔다(보도 기준). 일본은 탈탄소 전력을 쓰는 데이터센터에 설비투자비 최대 50%를 2026년부터 5년간 보조한다. 방향은 반대지만 둘 다 명시적이다.
한국은 아직 정해진 것이 없다. 데이터센터는 산업용이 아니라 일반용 '을' 요금을 적용받아 2021년 kWh당 128.47원에서 2025년 말 172.99원으로 35% 올랐다. 지역별 차등 요금제는 4권역으로 나눠 8월 26일 공청회에서 남부권 산업용 kWh당 최대 18원(약 10%) 인하안이 공개됐는데, 업계 설문의 절반은 수도권 대비 30% 이상 격차가 있어야 이전한다고 답했고, 40MW 데이터센터가 100km 이전하면 전용회선비만 연 50억 원이 늘어난다는 분석이 있다. AIDC 전용 요금제는 연내 도입 목표이나 용량 기준·할인 구조·적용 기간이 미공개다. 세액공제는 AI 시설 15%(중소 25%)인데 클라우드 시설이 국가전략기술에 포함되지 않아 코로케이션·임대형 AIDC는 사실상 일반 투자세액공제만 받고, 9월 11일 기준 AIDC 세액공제 심의 통과 건수는 0건이다.

정책 방향은 분명하다. 비수도권으로 보내겠다는 것이다. 그러나 비수도권에는 전력만 있고 통신망·인력·앵커가 없다. 입주 고객 수는 수도권 168 대 비수도권 33이다. 요금 10%를 깎아준다고 지연 민감 워크로드가 해남으로 가지 않는다. 결국 비수도권 GW급 계획(울산 1GW, 동해 2.4GW, SK하이퍼 5GW)은 학습·배치 추론 전용이 되고, 그 수요는 1부에서 봤듯 국가 프로젝트급이 팀당 GPU 500장이다. 나는 이 미스매치가 정부 정책의 가장 큰 공백이라고 생각한다. 아직 국내에 지연시간에 민감한 추론 서버가 필요할 정도로 킬러 앱은 없기 때문에, 연구/학습 수요의 비중이 높을 것으로 보인다. 단, 1부에서 봤던 것처럼 네오클라우드 업체 입장에서도 큰 수익성이 나지 않을 사업 구조일 수도 있겠다는 생각을 한다.
<전망 ① 유형별: 한국판 네오클라우드는 발전사 컨소시엄일 수 있다>
세 조건과 부지 판정을 겹치면 유형별 전망이 나온다.

대기업 자체 DC 겸업형(SKT·삼성SDS·네이버) - 가장 유리. 자체 워크로드로 기본 가동률을 깔고, 정부 물량으로 CAPEX를 보조받고, 남는 걸 외부에 판다. SKT CFO의 "유무선 대비 열위 아님"이 이 구조의 증거다. 다만 이건 네오클라우드라기보다 통신사·SI의 사업 확장이고, 앵커는 정부와 자기 자신이다. 밸류에이션에서 "네오클라우드 프리미엄"을 붙일 근거는 없다.
해외 CSP 파트너형(SK·AWS 울산) - 유리하되 종속적. 해외 수요가 국내 데이터센터로 들어오는 유일하게 확실한 경로다. AWS의 장기 확약이 있으니 PF도 선다. 대신 마진 구조는 CSP가 정하고, SK가 가져가는 건 전력·부지·시공의 대가다. SK하이퍼의 성패는 AWS 다음 앵커를 얼마나 빨리 잡느냐에 달렸다.
코로케이션 확정형(LG U+ 파주) - 유리. 전력과 인허가를 확보했다는 사실 자체가 자산이고, 준공 전 완판이 그 증거다. 임대료 25만 원/kW·월이 유지되는 한 YoC 9~10%는 지켜진다. 리스크는 2~4동의 선임차 여부와 600MW 추가 승인이다.
GPUaaS 전업형(엘리스 등) - 불리. 앵커·선급금·자체 워크로드·확정 전력 넷 다 없고, 정부 물량과 그 가격에 묶여 있다. 정부 사업이 끝나는 2031년 이후, 또는 예산이 줄어드는 시점이 이 유형의 시험대다. 그 전에 민간 자생 매출 비중이 50%를 넘기면 다른 얘기가 된다.
발전사형(GS 동해, SK가스 울산) - 새로운 유형. 특별법이 LNG PPA를 빼면서 상시 전력을 보장할 수 있는 주체가 계통도 재생도 아닌 자가 발전이 됐고, 못 보내던 동해안·울산의 전기를 데이터센터로 소화하려는 발전사가 부지를 들고 나왔다. 미국 네오클라우드가 "GPU를 확보한 회사"였다면 한국판은 "전력을 확보한 회사"가 될 가능성이 높다. 동해가 11월 착공하면 GS가 그 첫 사례이고, 앵커를 못 잡으면 전력만 있는 부지의 첫 사례가 된다.
<전망 ② 시나리오와 선행지표>

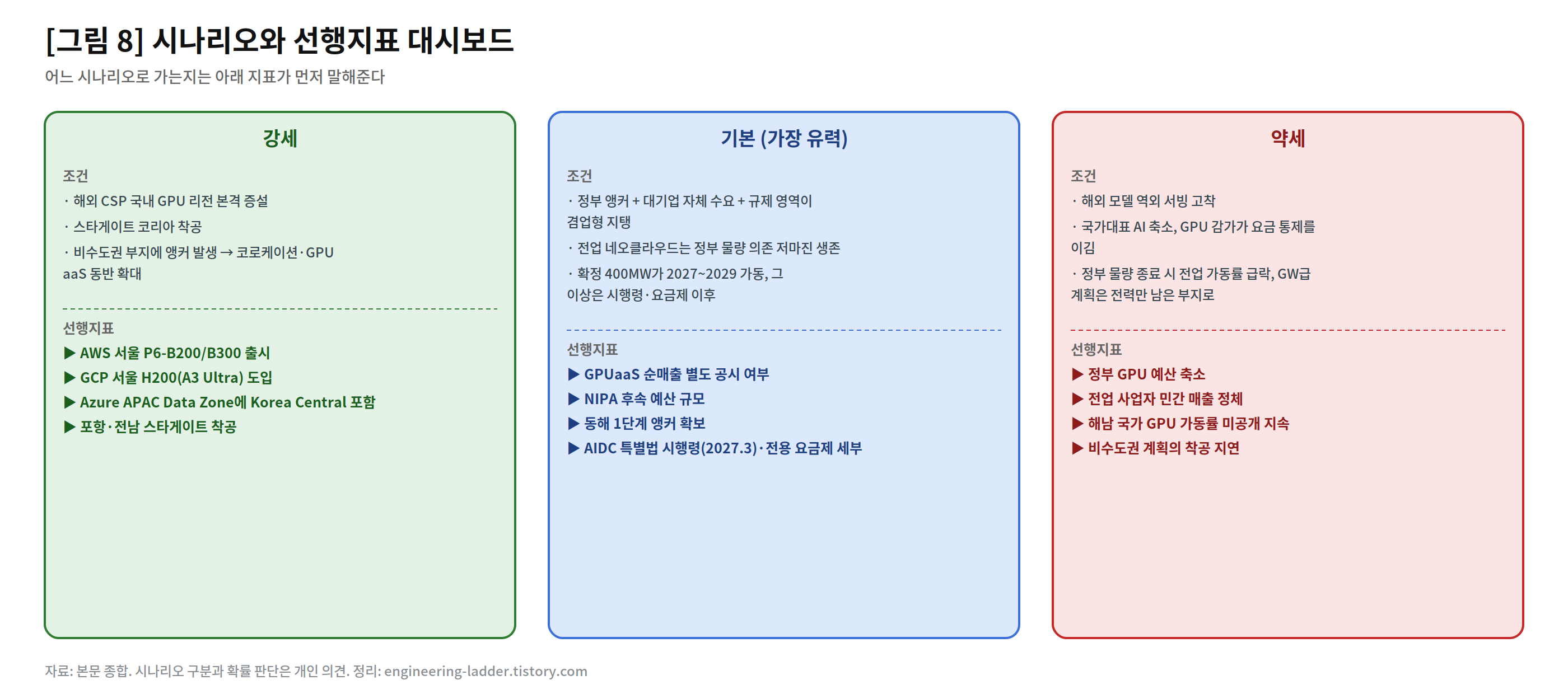

기본 시나리오(가장 유력). 정부 앵커와 대기업 자체 수요와 규제 영역이 겸업형을 지탱하고, 전업 네오클라우드는 정부 물량 의존으로 저마진 생존한다. 확정 400MW가 2027~2029년에 켜지고, 그 이상은 특별법 시행령(2027년 3월)과 AIDC 요금제 이후로 밀린다. 관찰할 것: GPUaaS 순매출 별도 공시가 나오는지, NIPA 후속 예산 규모, 동해의 앵커 확보.
강세 시나리오. 해외 CSP가 국내 GPU 리전을 본격 증설하고(AWS 서울 P6 출시, GCP 서울 H200 도입, Azure APAC Data Zone에 Korea Central 포함), 스타게이트 코리아가 착공한다. 그러면 코로케이션·GPUaaS가 동반 확대되고 비수도권 부지에 앵커가 생긴다. 가장 좋은 방향은 국내의 AI 스타트업들이 정말 경쟁력 있는 모델을 만들어서, 국내에서 추론 서비스를 제공할 수요가 폭발적으로 증가하는 방향이다. 관찰할 것: 리전별 인스턴스 출시 공지, 포항·전남 착공.
약세 시나리오. 해외 모델의 역외 서빙이 고착되고, 국가대표 AI가 축소되며, GPU 감가가 요금 통제를 이긴다. 정부 물량이 끝나는 순간 전업 네오클라우드의 가동률이 빠지고, 비수도권 GW급 계획이 전력만 남은 부지가 된다. 대 AI 시대에 정책 예산을 줄이는 가능성은 적어보이지만, 정부에서 매출을 고정적으로 찍어줄 수는 없는 구조고, 계약 내용을 알기 힘들다는 것이 리스크다. 관찰할 것: 정부 예산 축소, 전업 사업자의 민간 매출 정체, 해남 국가 GPU 가동률 미공개 지속.

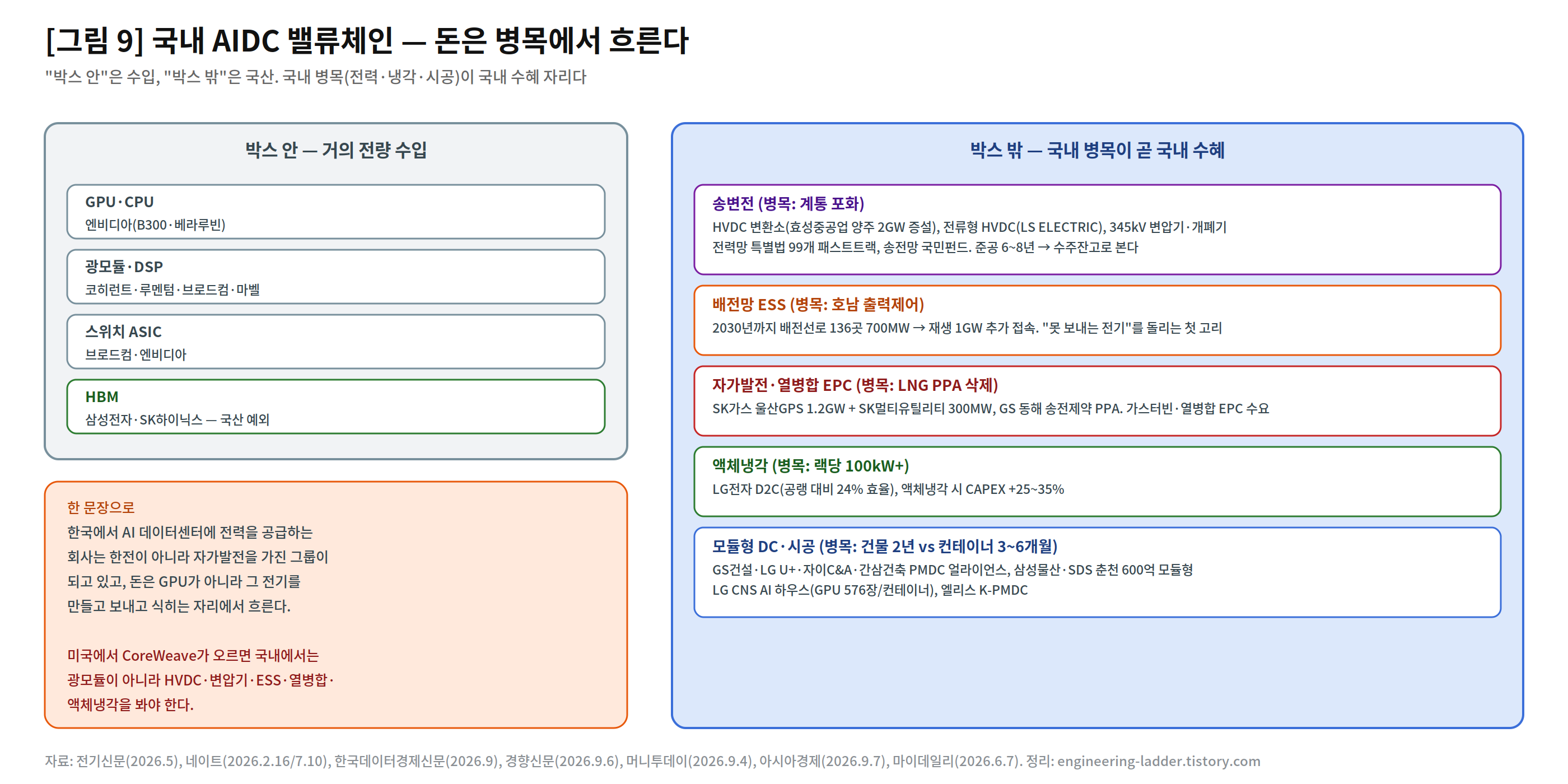

<국내 밸류체인: 돈은 병목에서 흐른다>
국내 AI 데이터센터 투자에서 "박스 안"은 거의 전량 수입이다. GPU·광모듈·DSP는 엔비디아·브로드컴·마벨·코히런트·루멘텀의 몫이고, HBM만 삼성전자·SK하이닉스가 글로벌 공급을 주도하는 예외다. 국내 기업이 잡는 건 "박스 밖"이고, 그 자리는 정확히 앞에서 본 병목에 있다.
송변전. 서해안 HVDC와 동해안 HVDC, 효성중공업이 양주 변환소를 2GW로 키우는 이유, LS ELECTRIC의 전류형 HVDC 국산화, 345kV 변압기·개폐기. 전력망 특별법으로 99개 사업이 패스트트랙에 올랐고, 송전망 국민펀드가 12차 전기본에 담긴다. 준공까지 6~8년이라 주가보다 수주잔고를 봐야 한다.
배전망 ESS. 호남 배전선로 136곳에 2030년까지 700MW. 규모는 작지만 "못 보내는 전기"를 데이터센터로 돌리는 첫 고리다.
자가 발전과 열병합 EPC. LNG PPA가 법에서 빠진 이상, 상시 전력이 필요한 AIDC는 SK가스·GS·한화처럼 발전소를 가진 쪽에 붙는다. 열병합 발전 EPC와 가스터빈 공급망이 데이터센터 수요를 새로 얻는다.
냉각과 모듈. 랙당 100kW 이상이면 액체냉각이 강제다. LG U+ 파주가 LG전자 D2C를 쓰고, 삼성물산·삼성SDS가 춘천에 600억 원짜리 모듈형 AIDC를 짓고, GS건설·LG U+·자이C&A·간삼건축이 PMDC 얼라이언스를 만들고, LG CNS가 컨테이너 하나에 GPU 576장을 넣는 AI 하우스를 부산에 둔다. 건물 2년 대신 컨테이너 3~6개월이라는 시간이 "전력은 있는데 상면이 없는" 비수도권에서 팔린다.

한 문장으로 줄이면, 한국에서 AI 데이터센터에 전력을 공급하는 회사는 한전이 아니라 자가 발전을 가진 그룹이 되고 있고, 돈은 GPU가 아니라 그 전기를 만들고 보내고 식히는 자리에서 흐른다.
<투자 시사점>
첫째, 국내 네오클라우드를 고를 때 GPU 수보다 먼저 볼 세 가지가 있다. 전력이 확정인가, 전원이 자가·LNG인가 재생 only인가, 앵커가 있는가. 이 셋을 다 갖춘 건 현재 파주와 울산 둘뿐이다. 미확정 파이프라인은 밸류에이션에 승인 리스크를 할인해야 하고, 위치를 공개하지 않는 사업자는 전력 관점에서 검증 자체가 안 된다.
둘째, 전업 GPUaaS는 정부 매출 비중과 민간 자생 매출 성장률로 심사한다. 정부 매출을 뺀 유기적 성장이 두 분기 연속 두 자릿수인지, 민간 비중이 50%를 넘는지. 장기 오프테이크 없이 부채로만 B300을 조달하는 구조는 베라루빈 전환기에 취약하다. Nebius식 선급금이 없는 시장에서 감가는 사업자가 혼자 진다.
셋째, 시간축을 나눠야 한다. 2027~2029년은 확정 400MW의 시간이고, 수혜는 파주·울산의 시공·냉각·전력설비와 기존 코로케이션 자산의 임대료다. 2030년 이후는 특별법 시행령·AIDC 요금제·HVDC·신규 원전이 정하는 시간이고, 지금 GW 단위로 발표되는 계획들은 이 시간대의 옵션이다. 두 시간대를 하나의 밸류에이션에 섞으면 안 된다.
넷째, 네오클라우드 테마의 국내 수혜는 GPU 회사가 아니라 전력·냉각·시공에 있다. 미국에서 CoreWeave가 오르면 국내에서는 광모듈이 아니라 HVDC 변환소·변압기·ESS·열병합 EPC·액체냉각을 봐야 한다. 병목이 전력이면 렌트도 전력에 붙는다.
<Conclusion>
두 편에 걸쳐 본 국내 AI 데이터센터의 현재를 한 문장으로 줄이면, 계획은 GW 단위인데 확정은 400MW이고, 수요는 정부와 대기업 자신이며, 네오클라우드는 미국의 조건을 갖추지 못한 채 이름만 먼저 왔다는 것이다. 국가센터·정부 GPU 보조·민간 시장이라는 세 층은 각각 다른 주체가 돈을 내고 다른 주체가 리스크를 지는데, 가장 큰 병목은 역시나 전력이다. 수도권 승인률 1.9%는 코로케이션 임대료를 6년간 70% 올렸고, 정부는 GPU 값을 대주는 대신 요금을 시장가의 5~10%로 묶었으며, 해외 프론티어 모델의 추론은 대부분 국내 데이터센터 밖에서 처리된다. 미국 네오클라우드가 성립하는 세 조건 (빅테크의 장기 오프테이크, GW 단위 계약 전력, 선급금과 담보 부채) 은 한국에서 각각 정부 물량, 지방으로 AI DC 이전, 정책금융으로 치환돼 있다. 이건 실패가 아니라 변형이다. 다만 그 변형의 대가로 사업자는 정부 물량에서 마진을 잃고 민간 물량에서 앵커 고객사 없이 감가에 대한 부담을 혼자 진다. 국가 주도 데이터센터의 주요 고객을 추측해보면, 정부의 국민성장/모태펀드에서 대규모로 푼 정책자금이 VC로 내려오고, 이 펀드 자금이 AI 업체로 투자되고, AI 업체들이 데이터센터를 이용하면서 순환 고리가 만들어질 것으로 보인다.
상장이든 비상장이든 "데이터센터·네오클라우드" 이름이 붙은 회사를 볼 때 던져야 할 질문은 세 개로 좁혀진다. 첫째, 이 회사가 파는 것이 GPU인가 전력인가. 전력을 확보한 회사는 렌트를 받고, GPU만 산 회사는 3~5년마다 다시 사야 한다. 둘째, 매출처가 시장인가 정부인가, 정부라면 GPU를 사준 것인가 빌린 것인가. 사준 것이면 감가는 정부 몫이되 마진이 없고, 빌린 것이면 계약 기간 뒤 잔존가치가 사업자 몫이다 — 엘리스의 상반기 매출 225억이 2025년 임차 사업의 선수금이 인식된 것이라는 사실은 이 질문 없이는 읽히지 않는다. 셋째, 지금 보는 숫자가 어느 시간대의 것인가. 2027~2029년 확정 400MW의 실적과 2030년 이후 GW 계획의 옵션 가치를 하나의 배수에 섞으면, EBITDA 멀티플은 GPU 감가가 실제 현금 비용이라는 사실을 가려버린다. 코스닥의 데이터센터 테마주는 그 회사가 국내 병목(전력·냉각·시공) 위에 있는지 수입 부품의 대리인인지로 갈라 봐야 하고, 비상장의 "네오클라우드"는 이름 대신 세 장의 문서 — 전력 공급 확정서, 앵커와의 계약서, GPU 소유·처분 조건 — 를 보고 판단해야 한다. 이 시리즈가 그 문서를 요구할 근거가 됐으면 한다.
상장이든 비상장이든 "데이터센터·네오클라우드" 이름이 붙은 회사를 볼 때 던져야 할 질문은 세 개로 좁혀진다. 첫째, 이 회사가 확보한 것이 GPU와 전력 둘 다 확보한 기업인가. 둘째, 매출처가 시장인가 정부인가, 정부라면 GPU를 사준 것인가 빌린 것인가. 정부 주도의 사업은 AI 산업 부양을 위해 수익 구조가 일반 네오클라우드 업체들과 다르기 때문에, 조금 더 조심해서 숫자를 봐야한다. 셋째, 지금 보는 숫자의 타임라인이 언제인가. 대규모의 Capex 투자가 들어가야 하기 때문에 EBITDA 멀티플을 적용할텐데, 미래의 매출과 현금흐름을 잘 뜯어봐야 정확한 비교 분석이 된다.
이 세 질문을 놓고 보면 비상장 네오클라우드는 보수적으로 보게 된다. 네오클라우드는 새로운 기술이 아니라 이미 있는 사업 모델이고, 이 모델의 승부는 GPU 오케스트레이션이나 모듈형 설계의 우열이 아니라 전력·앵커·파이낸싱 세 개의 균형점을 누가 먼저 잡느냐에서 갈린다. 그 균형점은 자체 워크로드, 발전 자산, 정부와의 계약 이력, 담보로 쓸 수 있는 계약 잔고 같은 것이고, 초기 단계 회사가 기술로 만들어낼 수 있는 성격의 것이 아니다. 비상장에서 "네오클라우드"를 표방하는 회사를 볼 때는 이름 대신 세 가지 요소 (전력 공급 확정서, 앵커와의 계약서, GPU 소유·처분 조건) 등을 뜯어보게 되는 것 같다. 반대로 상장 시장에는 그 균형점에 이미 서 있는 회사들이 있다. 자체 수요로 하방을 막은 통신사·SI, AWS를 앵커로 둔 그룹, 수도권 유일 200MW를 확정한 코로케이션, 그리고 못 보내던 전기를 데이터센터로 소화하려는 발전사. 이들은 네오클라우드라는 이름을 쓰지 않지만 이 사업의 조건을 가장 많이 갖췄고, 코스닥의 데이터센터 테마주 중에서도 국내 병목(전력·냉각·시공) 위에 있는 회사와 수입 부품의 대리인은 갈라진다. 따라서, 이 시장은 다양한 지표들을 보면서 균형점 쪽에 서 있는 회사들을 모니터링해 갈 생각이다.
이 글은 2026년 9월 19일 기준 공개 자료(CoreWeave·Nebius 2분기 실적발표 및 보도, 기후에너지환경부 12차 전기본 재전망 토론회, 과기정통부·NIPA 발표, AIDC 특별법 법률 제21759호, 한전·전력거래소 관련 보도, 각 사 공시·보도자료, C&W·CBRE코리아·비트플래닛 리서치랩·삼일PwC 보고서, AWS·Microsoft·Google 공식 문서, 전자신문·ZDNet·전기신문·한국데이터경제신문·머니투데이 등 보도)를 바탕으로 정리한 것이며, 시나리오와 유형별 전망은 개인 판단입니다. 이 글은 투자 권유가 아니며, 모든 투자의 책임은 투자자 본인에게 있습니다.
